新工房建築の記録 4

新工房の建築状況を順次アップしています

(14/6//2付けまでは画像をクリックすると拡大します)

2013年4月6日〜

14/6/2
 物置として使用していた元の簡易トイレ(下の画像の左奥)を
 壊しました。

 きちんとした部屋に作り直し、風呂場はその後に取り掛かる予定です。
14/5/16

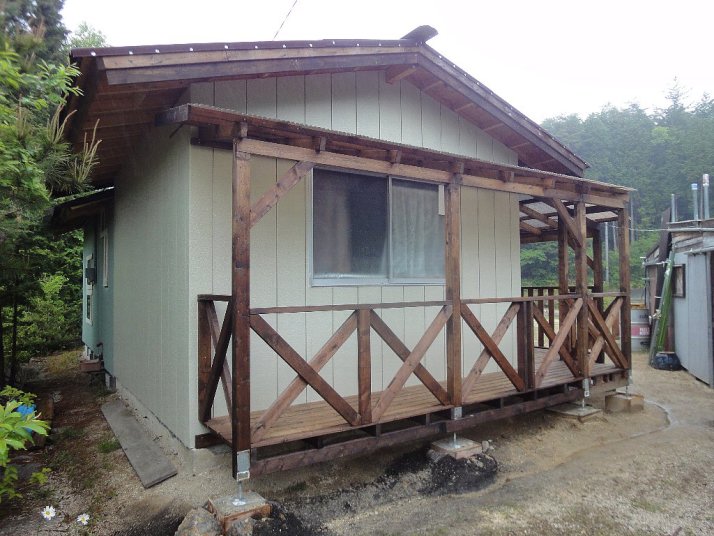

 手すり工事をしました。

 ヒサシが短く、雨で床が濡れ腐食が早いので、長くする予定です。
14/5/11

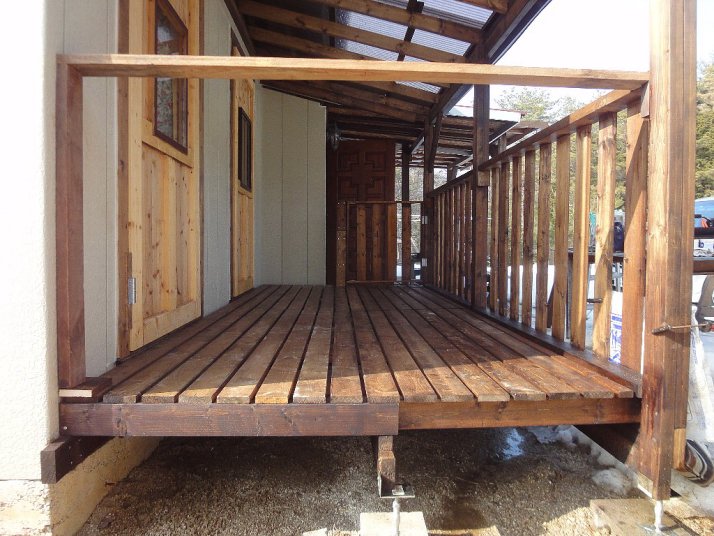

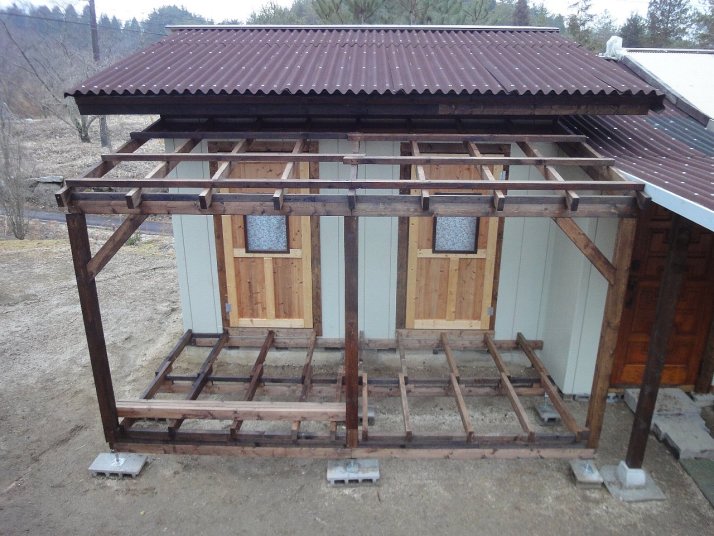

 東側と南側の屋根・床がどうにか繋がりました。

 後は手すり工事です。
14/5/3

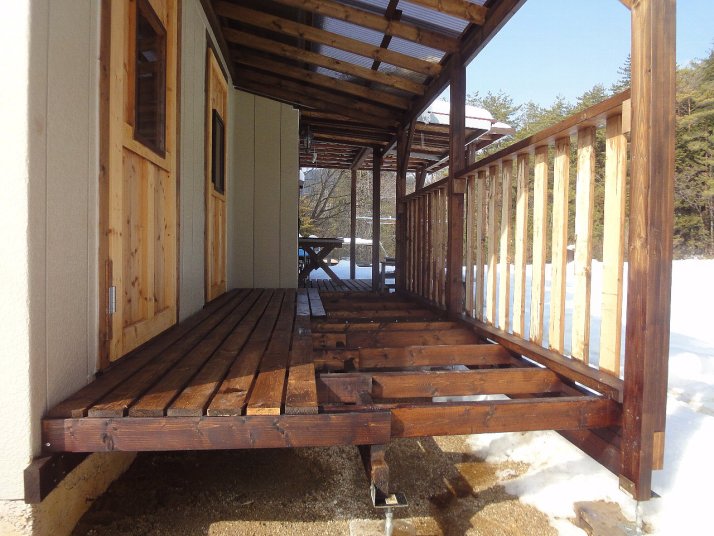

 波板の屋根と床板の工事をしました。

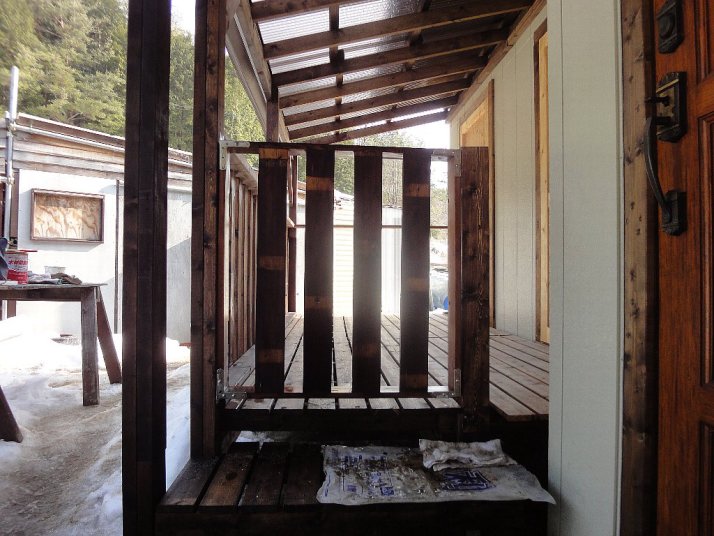

 堰@巾は91cmです。
14/4/27
 南側テラスを組み立てています。

 堰@東側とどう繋ぐのか(特に屋根部分)、素人は悩みながら楽しんでいます。
14/4/16

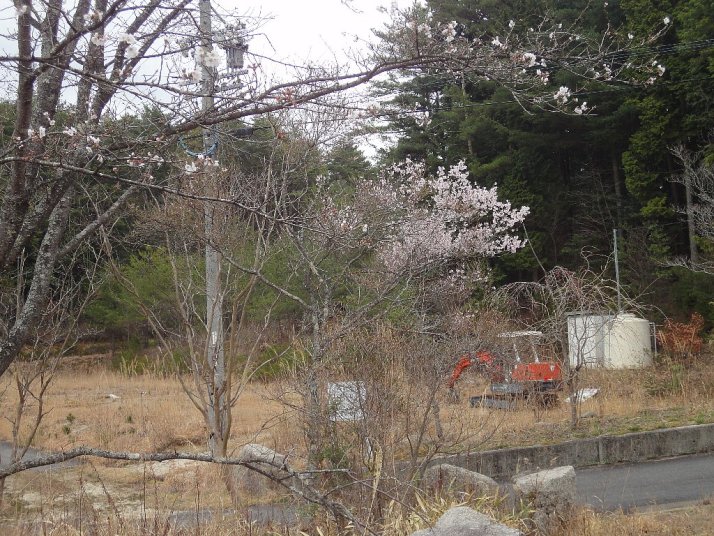

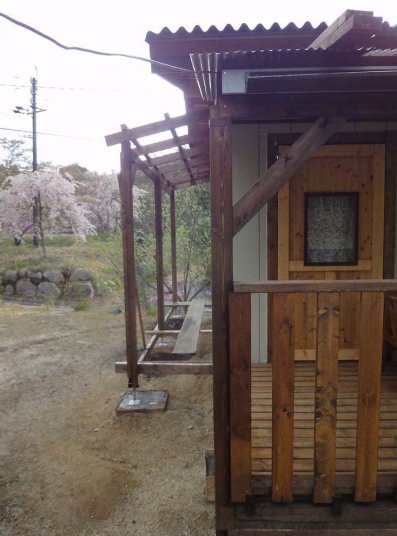

 今、隣地の桜が満開です。
14/4/8
 南側テラスの基礎作りを始めました。
 前方中央はネコヤナギです。

  隣地の桜がようやく咲きそうです。
14/3/21
 先日の積雪で4畳半側のデッキ(テラス)の屋根が壊れ、雨漏りするようになったので、半透明の塩ビポリカーボ波板で修理しました。
今までよりも明るくなりました。
14/2/26
 床板を張り終わり、玄関側に開き戸を付けました。

 ここにテーブルを置いて、モーニングコーヒーを・・・。
14/2/18
 床板を張り始めました。

 広さは1間×2間で4畳です。
14/2/11

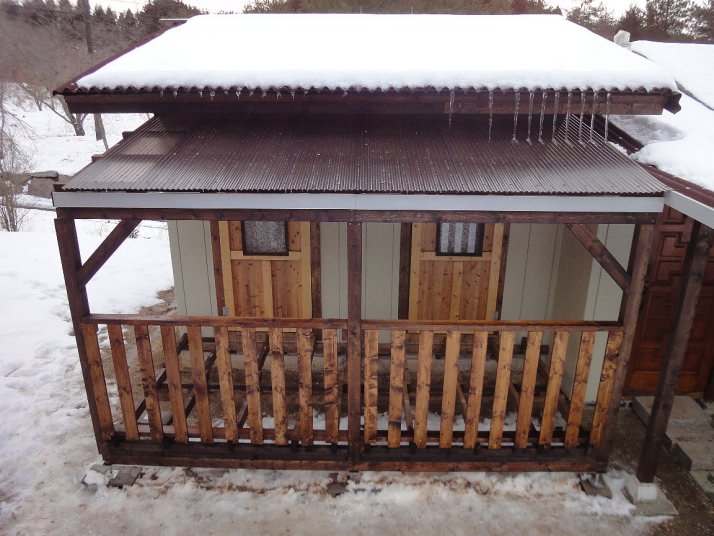

 今冬になって初めての積雪の中、屋根(波板)と手すりの工事をしました。

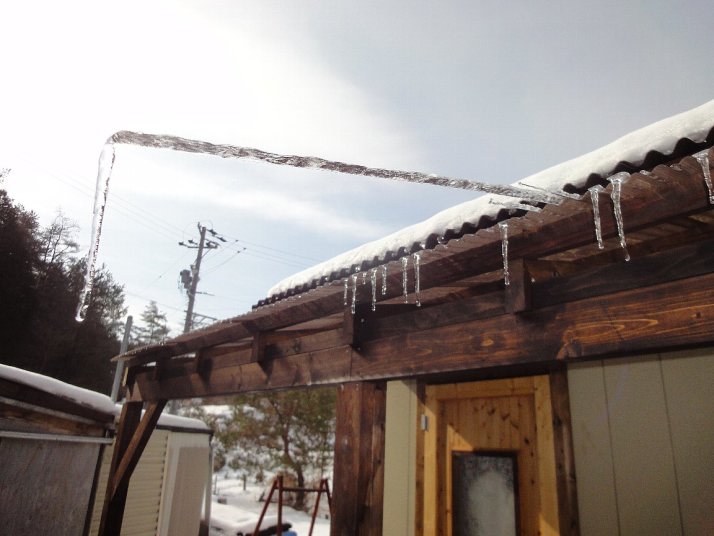

 堰@ツララです。
14/2/4
 枠組みができ、屋根、床工事ができるようになりました。

 木材には防腐剤(商品名:クレオトップ)を塗りました。
14/1/29
 テラスの奥行き91cmでは狭いので182cmに変更することにしました。

 完成しないうちにリフォーム工事の開始です。
14/1/21
 東側テラスの屋根垂木、床根太を付けました。

 基礎部分はコンクリートで固定します。
14/1/14

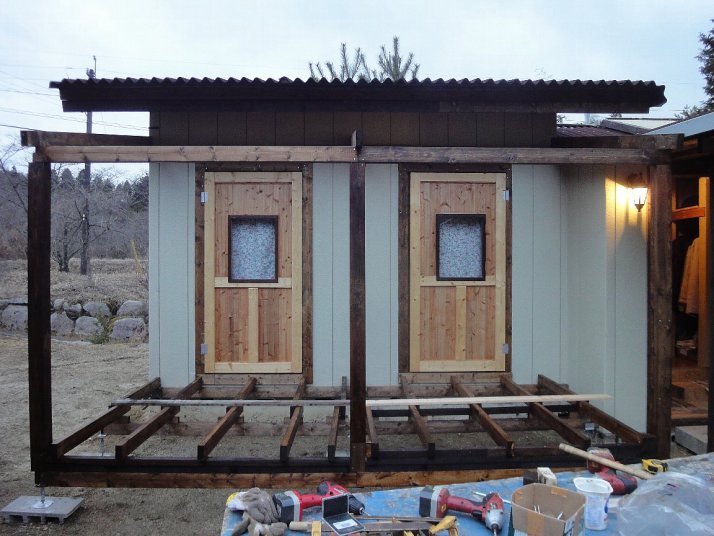

 東側にテラスを作り始めました。

 南側に続ける予定です。
13/12/22
14/1/1更新

 左側ドアを改修した後、室内の隙間ふさぎやドアのとって付けなど、コマゴマしたことをやっています。

 今後は、テラス、風呂(薪釜式)に取り組む予定です。

13/12/4

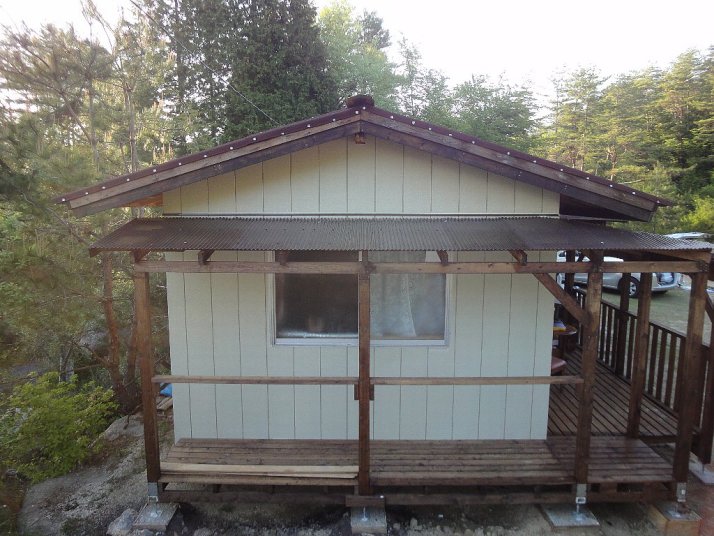

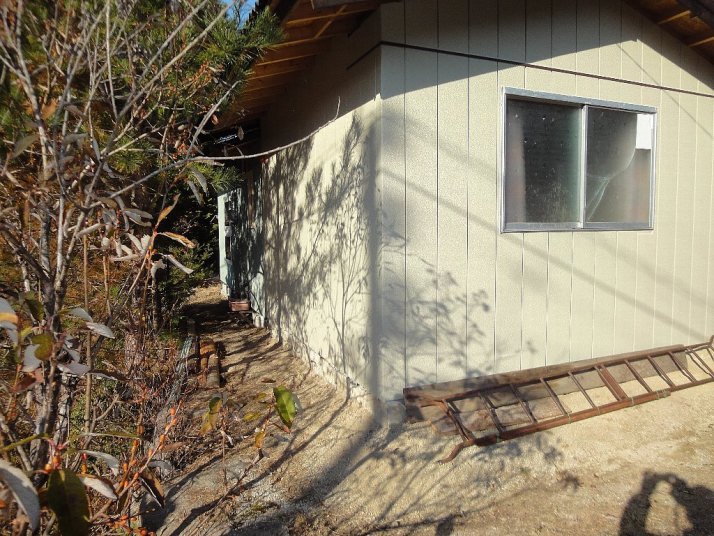

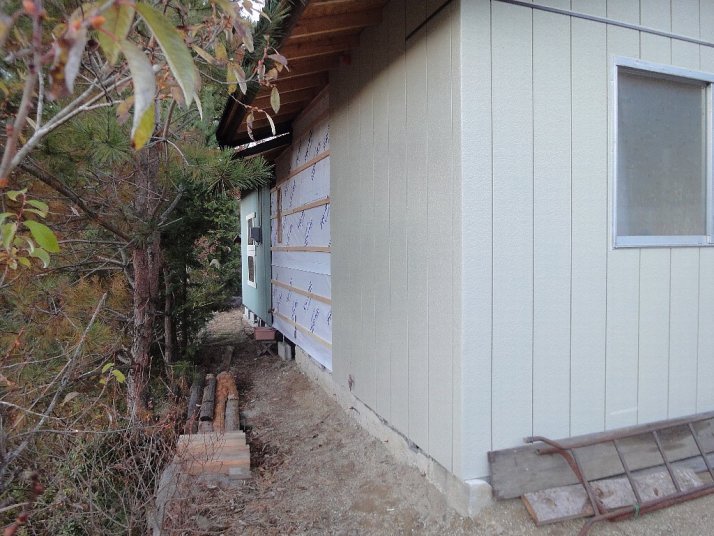

 西側の外壁工事が完了しました。

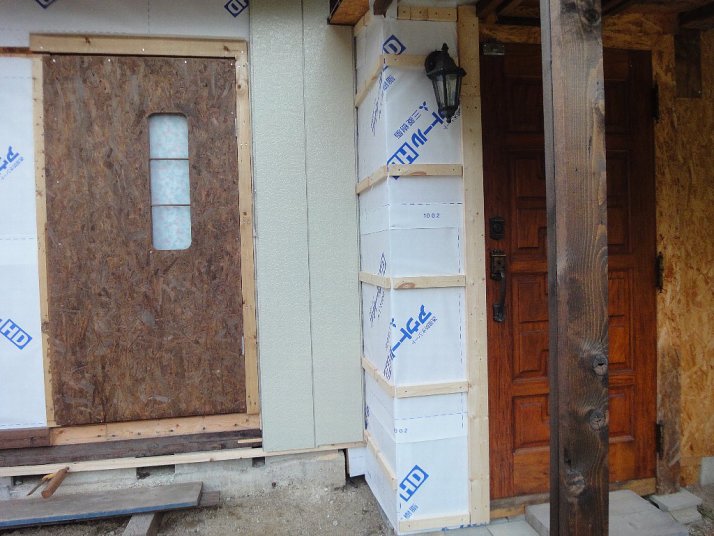

 堰@左側ドアの改修を始めました
 ドアの外にいずれ、テラスを作る予定です。
13/11/28
 西側に外壁(サイディング)を張っています。
13/11/21
 下と同じ理由で鼻隠し板(垂木の先端を繋ぐ板)を追加しました。

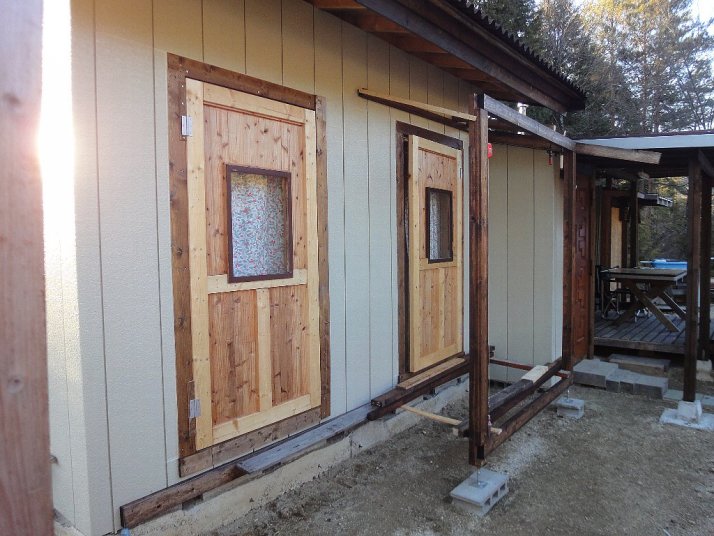

 また、右側ドアの改修を始めました。
13/11/17

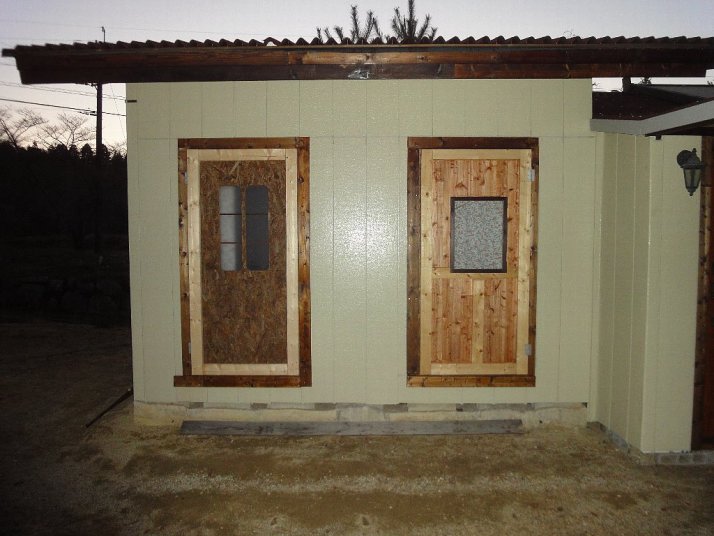

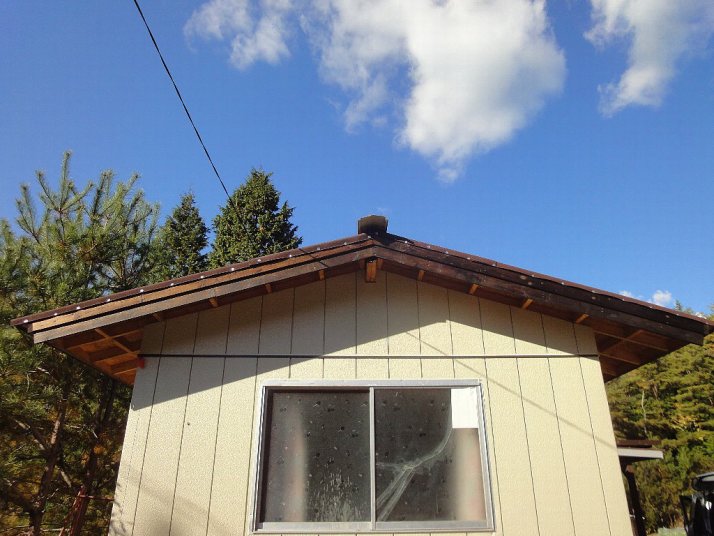

 屋根が薄く建物全体が貧相に見えるので、破風板(はふういた)を追加しました。

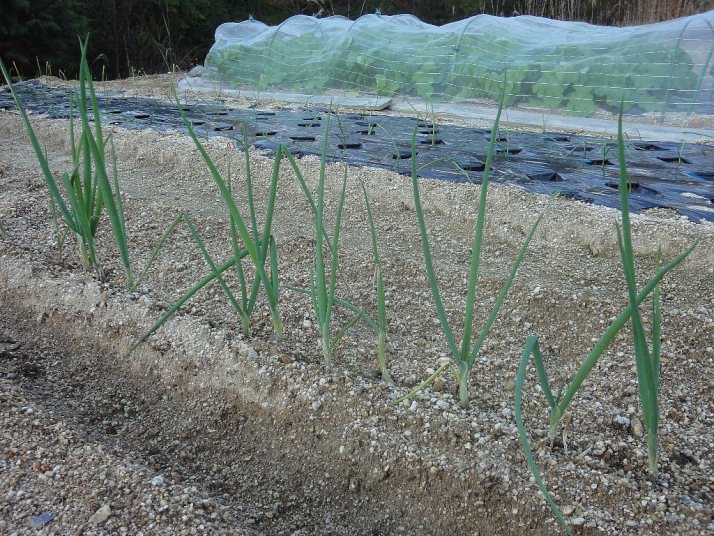

 畑にネギ、玉ネギ、大根などが育っています。
13/11/9
 南側の外壁(サイディング)工事がほぼ完了しました。
13/11/3
 南側に外壁(サイディング)を張っています。
13/10/28
 8畳間の南側、西側に透湿防水シートを張っています。
13/10/20

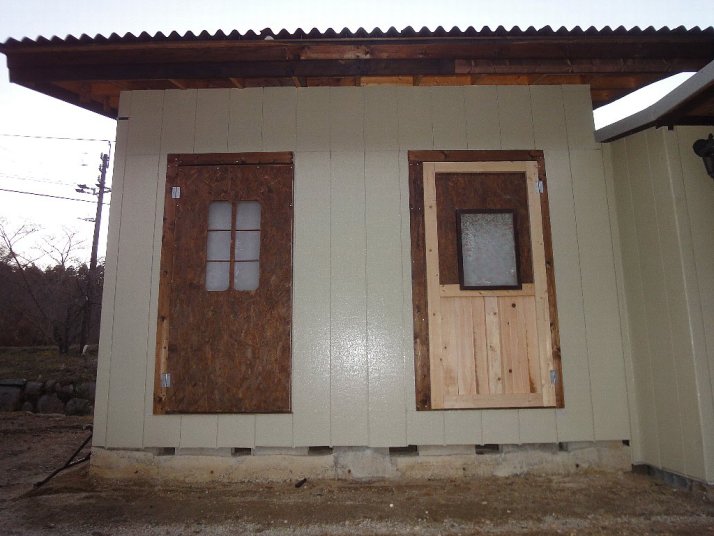

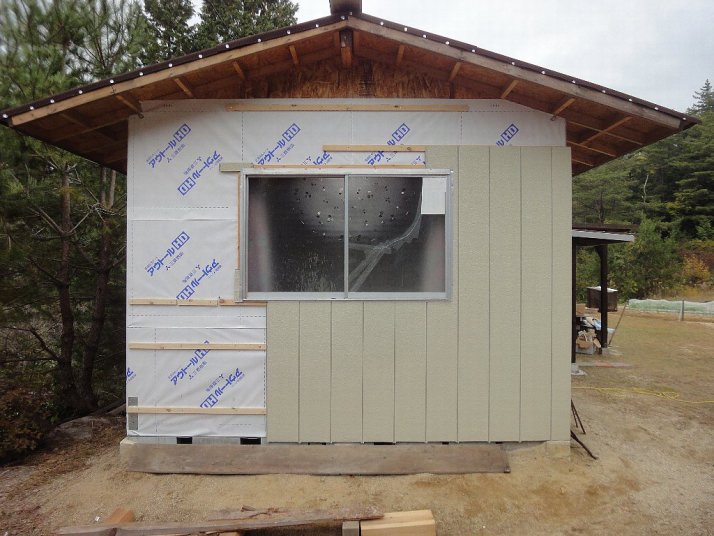

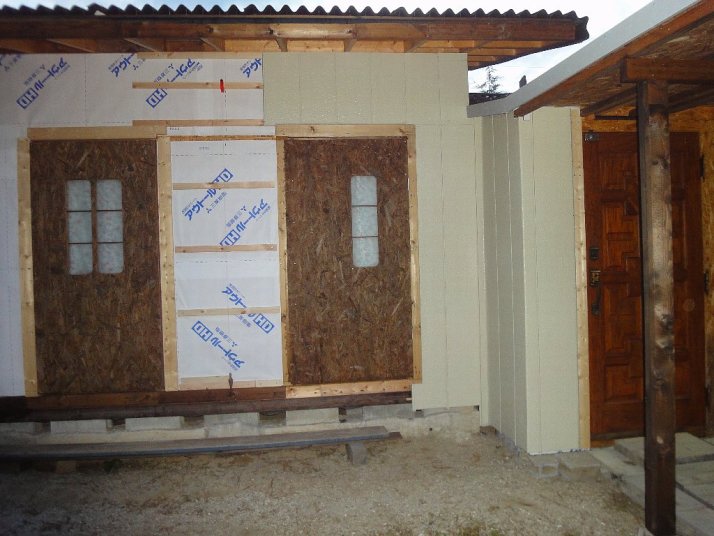

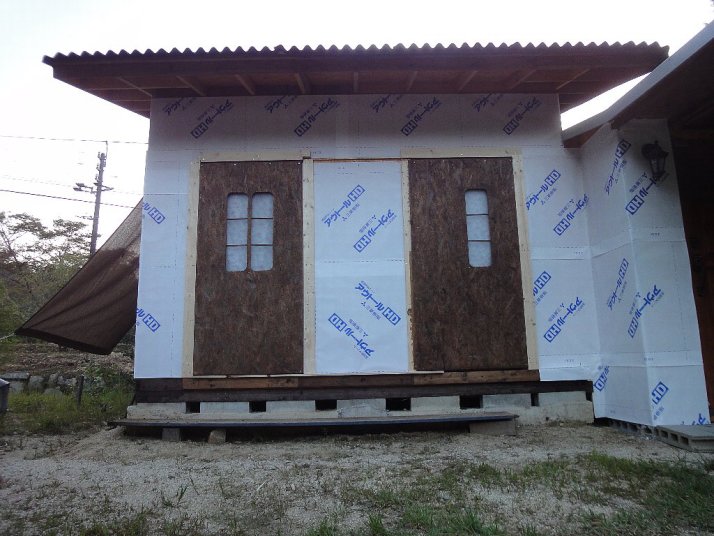

 玄関のドア周りの枠を塗装し、北側の外壁を張りました。

 堰@8畳間の現在の内部です。
13/10/11
 玄関にサイディングを張りました。

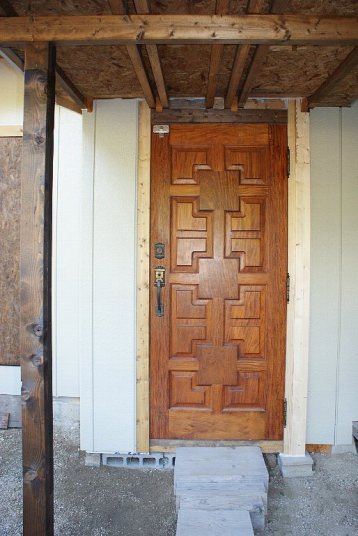

 この後、ドア周りの枠を塗装します。

 玄関アプローチもいずれ整備予定です

13/10/5

   東側のサイディングがほほ張れました。
 スチール物置のように見えるのは想定外
 です。

 堰@バーベキュー関係の用具を塗装しま
   した。
13/9/30
 外壁張りの続きをやっています。

  サイディングは初めて扱うので、まだコツをつかみながらの
 作業でなかなか捗りません。
 そのうちスピードが出るでしょう。
13/9/25
 外壁(サイディング)を張り始めました。
13/9/19

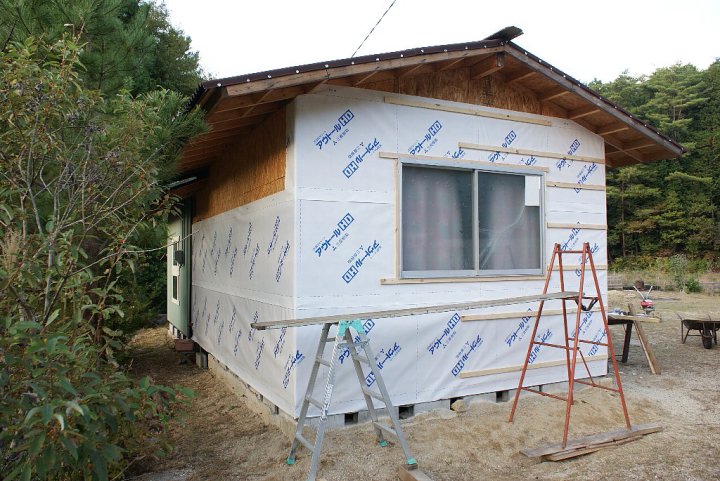

 外壁を貼る前に、下地板に透湿防水紙を貼りました。

 写真では見えませんが、引き戸を扉に改造しました。

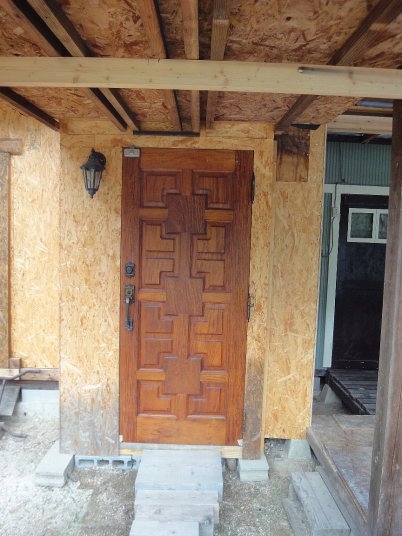

13/8/27

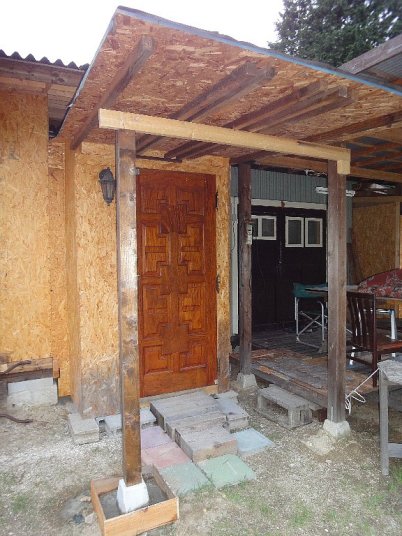

 玄関部の屋根を葺きました。
 ワケあって緩やかなカーブになりました。

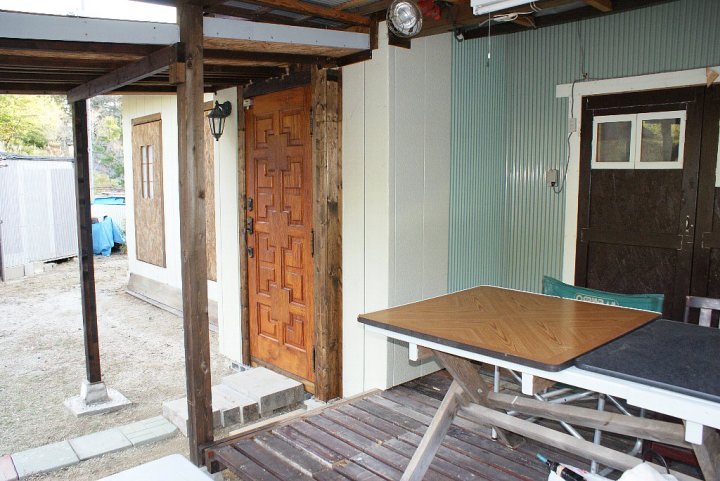

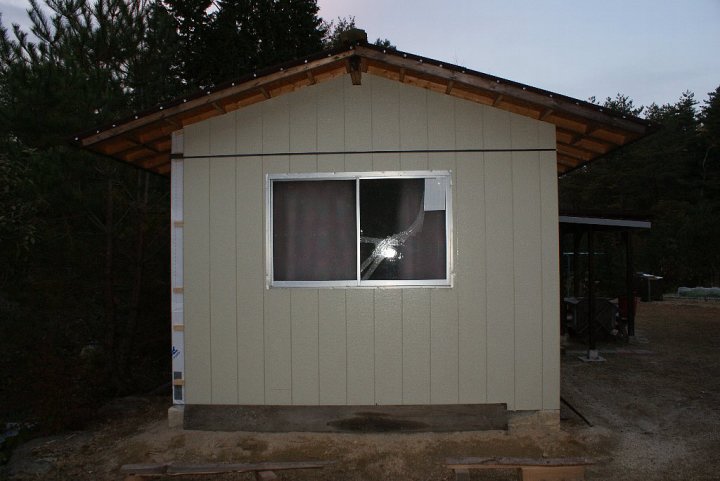

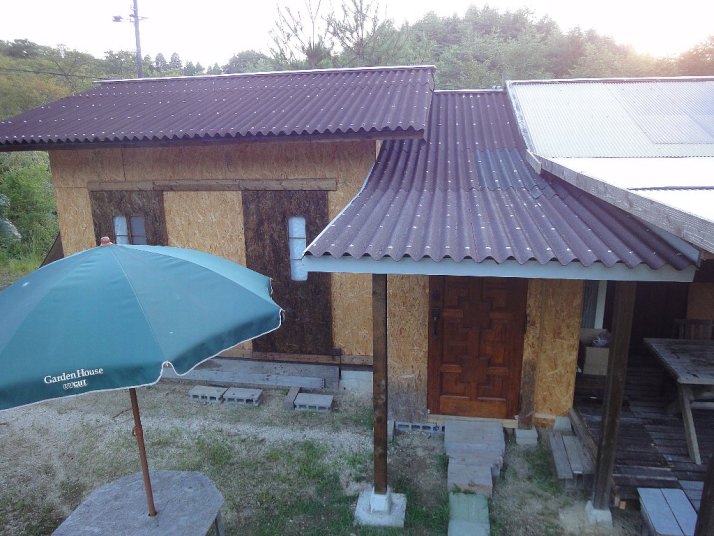

 堰@現在の全景です。バラックに見えますが、名前はリッチな「昭山別邸」。
13/8/11
 蜂の巣に気付かずに物置に入り、右肘の内側を刺されました。巣を3mくらいの棒で突き、落としました(写真左)。
 一週間後に見ると同じ所に巣を作っており、これも落としました(写真右。いずれも直径10cmくらい)。
 調べるとスズメ蜂のようです。
 二度刺されると死ぬことがあるそうでビビッています。
13/7/19

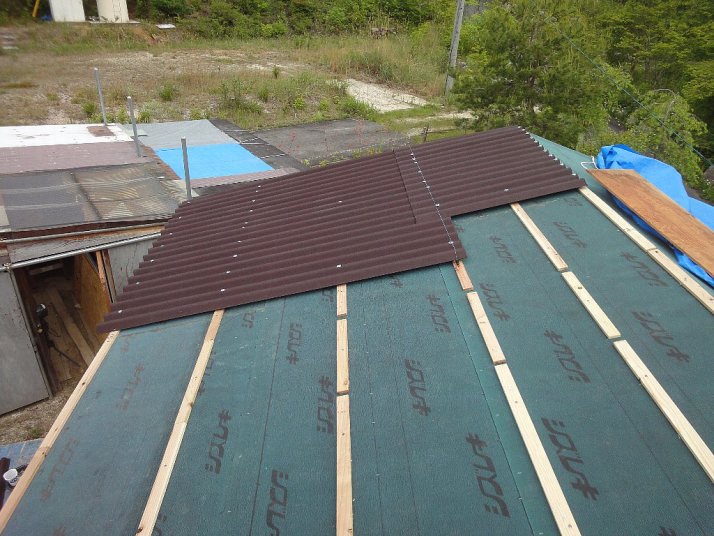

 8畳間の屋根をようやく葺きおわりました。

  この後は、玄関屋根と外壁工事です。
13/7/1

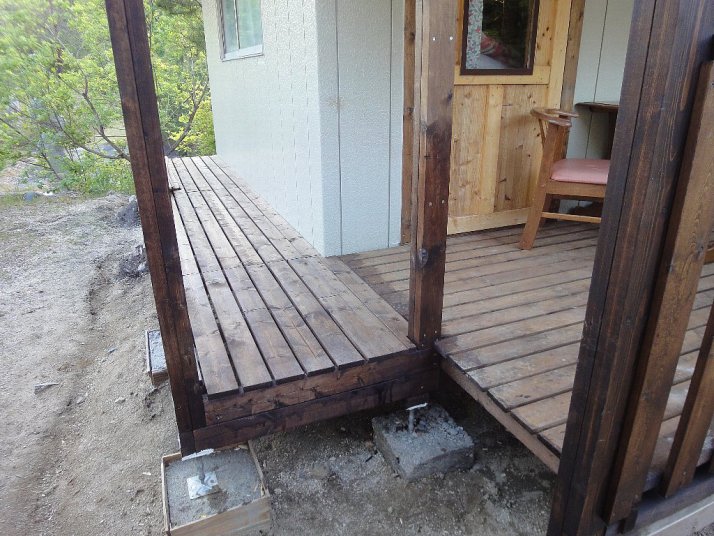

 玄関の右側をデッキの柱まで広げました

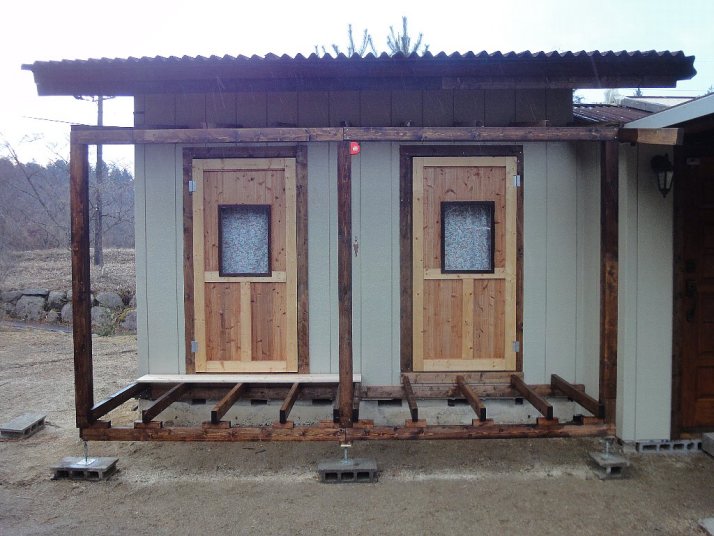

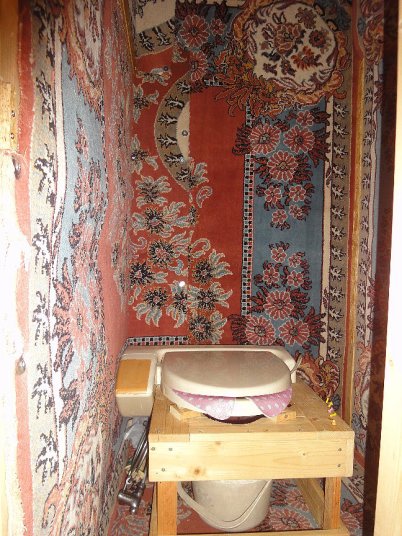

 堰@トイレの内壁にいらなくなったカーペットを貼りました
13/6/24
 玄関ポーチの屋根を付けました。
 ヒサシが長過ぎるので後でカットします。
13/6/6
 屋根の片側を葺きおわりました。
13/6/1

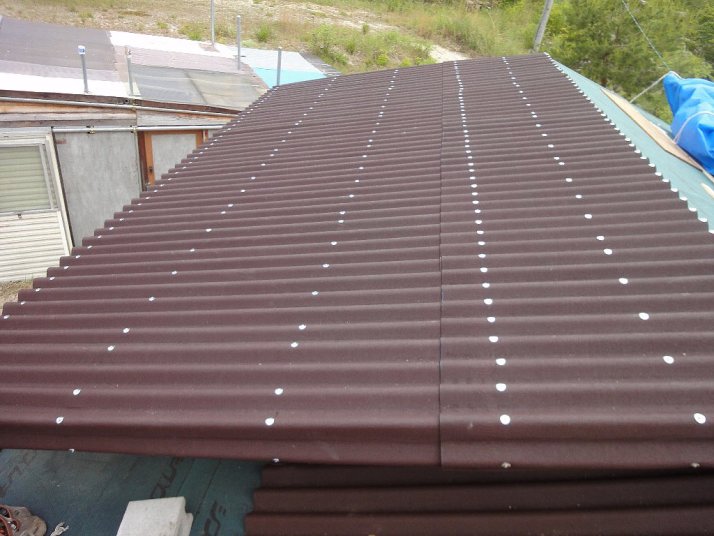

   8畳間の屋根工事です。
 屋根材はオンデュリンというアスファルト系の波板で、
 軽量・加工しやすくお気に入りです。
13/5/25

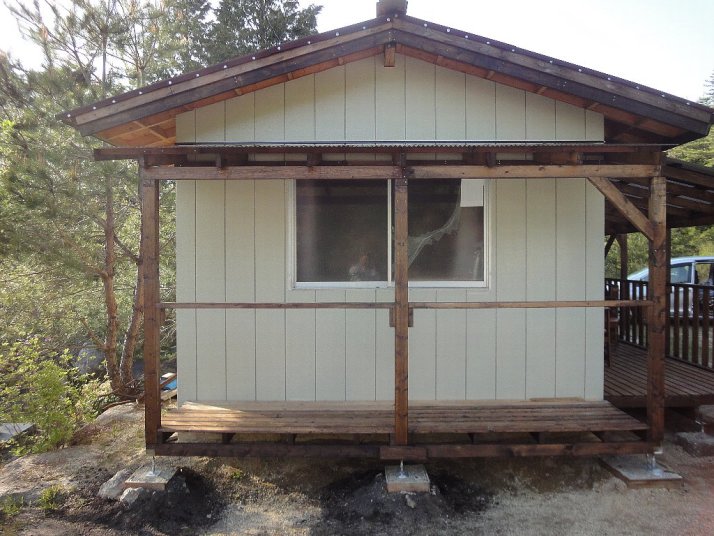

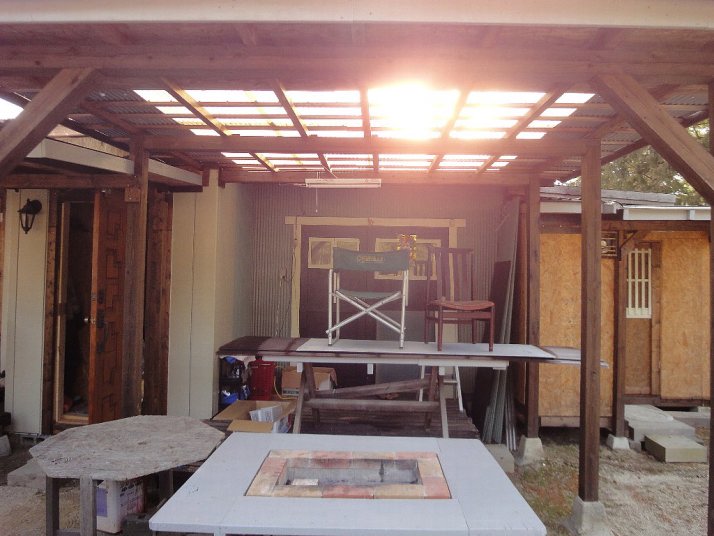

 現在の全景です。
 中間部と8畳間の屋根を葺く作業中です。
13/5/12
 4.5畳間に床板を張りました。
 バーゲンセール品の椛のムク材です。
13/4/29

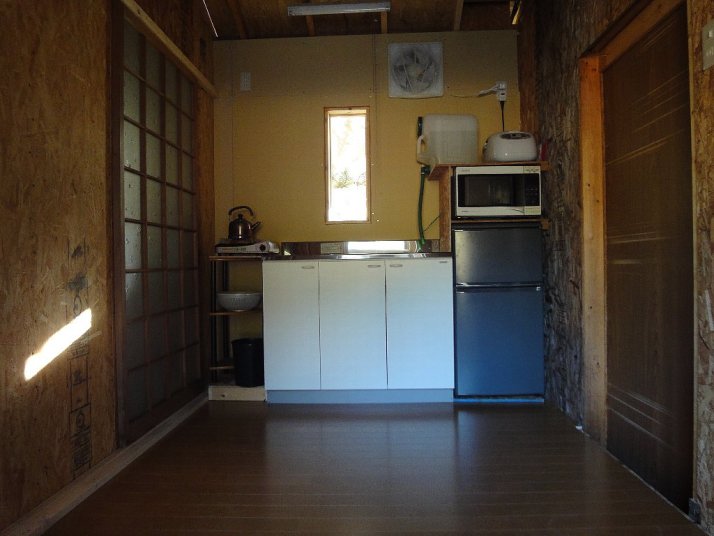

 4.5畳間(右側)と8畳間(左側)のつなぎ部に、床板を張り窓を付け、流し台などを設置しました。

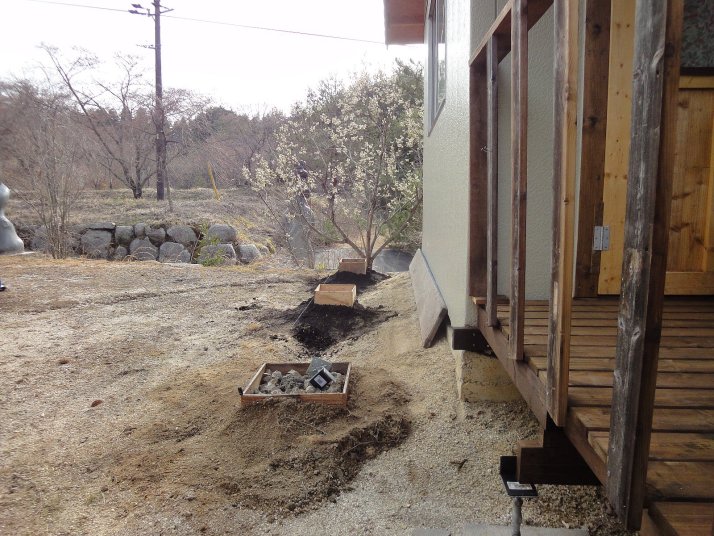

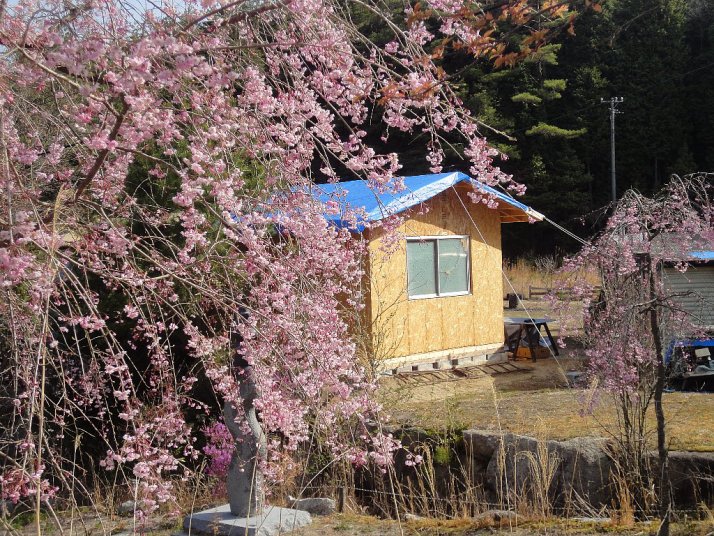

 堰@北側隣地の山桜が満開です。
  敷地内の畑を耕しました。
13/4/18

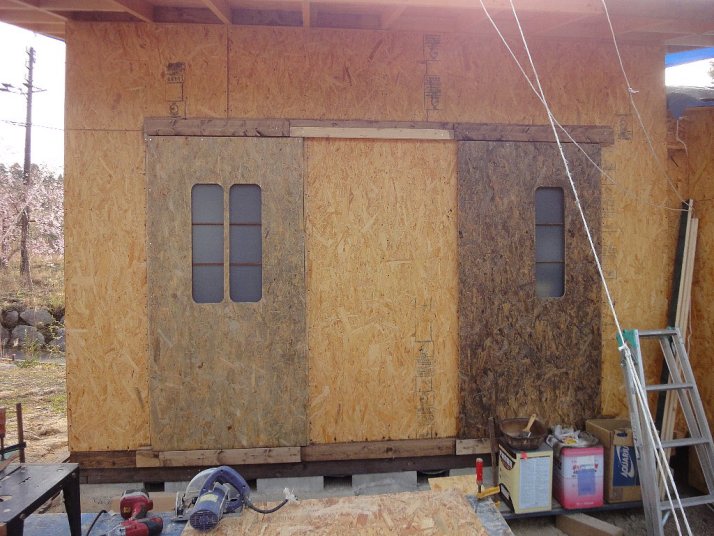

 西側に引き戸を二枚作成し取り付けました。
 両方ともオ−プンにするために中間部に戸袋
 を作ります。

 堰@二週間ぶりなので、ソメイヨシノは殆ど
  散って枝垂れ桜が満開でした。
13/4/6

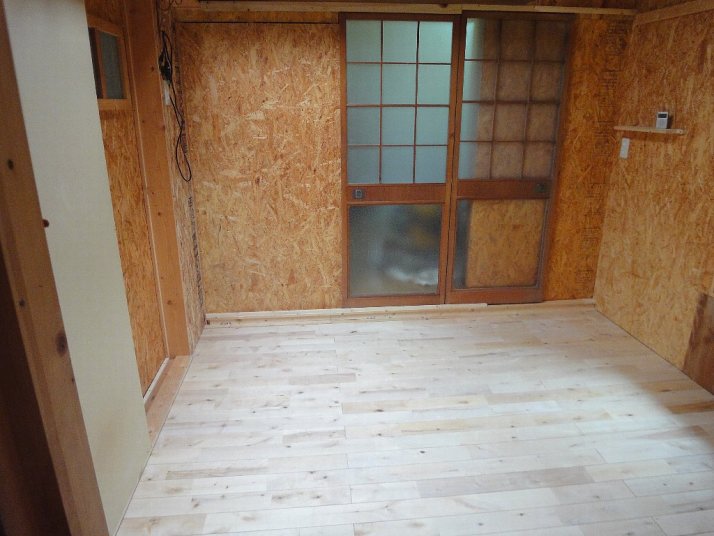

 8畳間に床板を貼りました。
 (フローリング)

 堰@隣地の桜がチラホラ咲いています。
   昨年より10日くらい早いようです。
